Lägga marksten & plattor – guide i 9 steg
En steg-för-steg-guide från schakt till färdigfogad yta. Följ anvisningarna för att säkerställa god dränering och undvika framtida sättningar eller tjälskador.
Material & åtgång per m²
| Material | Gång / Uteplats | Garageuppfart (Personbil) |
|---|---|---|
| Bärlager kross (0/16–0/32) | 10-15 cm (~150-250 kg) | 20-30 cm (~350-500 kg) |
|
Sättlager (flis 2/4 el. stenmjöl 0/4) |
3 cm (~45 kg) | 3 cm (~45 kg) |
| Fiberduk (Geotextil) | Klass N1 (i schaktbotten) | Klass N2–N3 (i schaktbotten) |
| Marksten / Plattor | Tjocklek 40-50 mm (+5-10% spill) | Tjocklek minst 50 mm (+5-10% spill) |
| Fog (Fastfog / Hårdfog) | Ca 2-4 kg / m² | Ca 3-5 kg / m² |
Arbetsgång steg för steg
Planering, nivåer & fall
Mät ytan noggrant och bestäm färdig nivå mot sockel och brunnar. Planera alltid in en lutning på 1-2 cm per meter (1-2 % fall) bort från husgrunden så att regn- och smältvatten rinner undan.
Fall: 1–2 cm/m

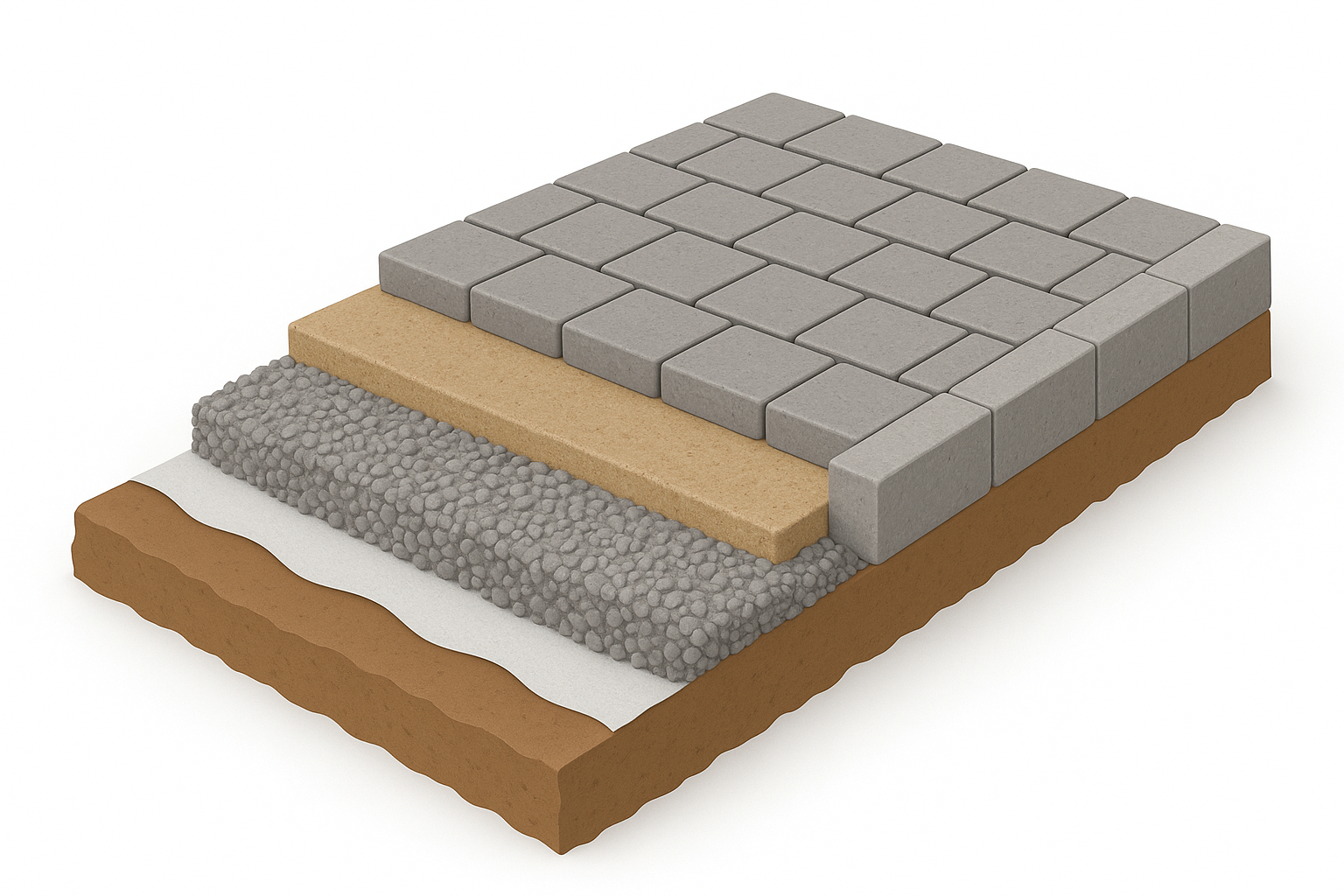

Material & verktyg
Räkna med 5-10 % extra marksten för spill och kapningar. Se till att ha markvibrator (padda med gummimatta), rätskiva, avdragningsrör, snören, laser/vattenpass, gummiklubba och kapmaskin redo.
+5–10 % kapspill
Utsättning & vinklar
Spänn murarsnören efter ytans ytterkanter och färdiga höjd. Kontrollmät alltid diagonalerna (kryssmått) för att säkerställa 90 graders vinklar, annars drar mönster och fogar snett under läggningen.
Kryssmät diagonal

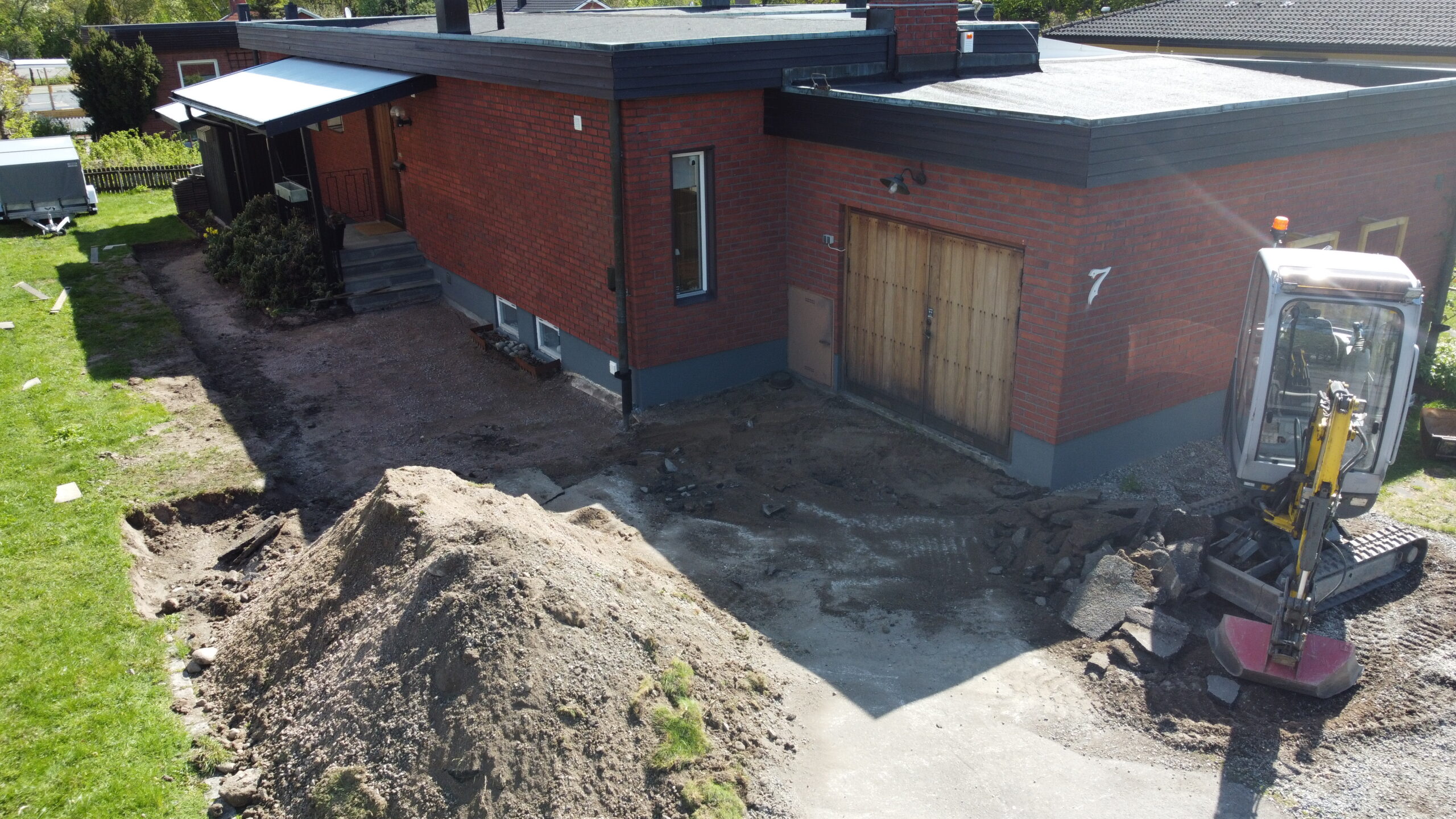

Schakt & fiberduk
Gräv bort all matjord ner till fast botten (gång: 20-25 cm, uppfart: 35-45 cm). Schaktbotten ska följa samma lutning som ytan. Rulla ut fiberduk i botten och låt den gå upp 10-20 cm längs sidorna för att låsa bärlagret.
Fiberduk i botten
Bärlager (kross 0/16–0/32)
Fyll ut krossen i omgångar om max 10-15 cm i taget. Vattna gärna ytan lätt och packa noggrant med markvibrator i flera riktningar mellan varje lager för maximal stabilitet mot tjäle och sättningar.
Packa i omgångar
Kantstöd & avdragning

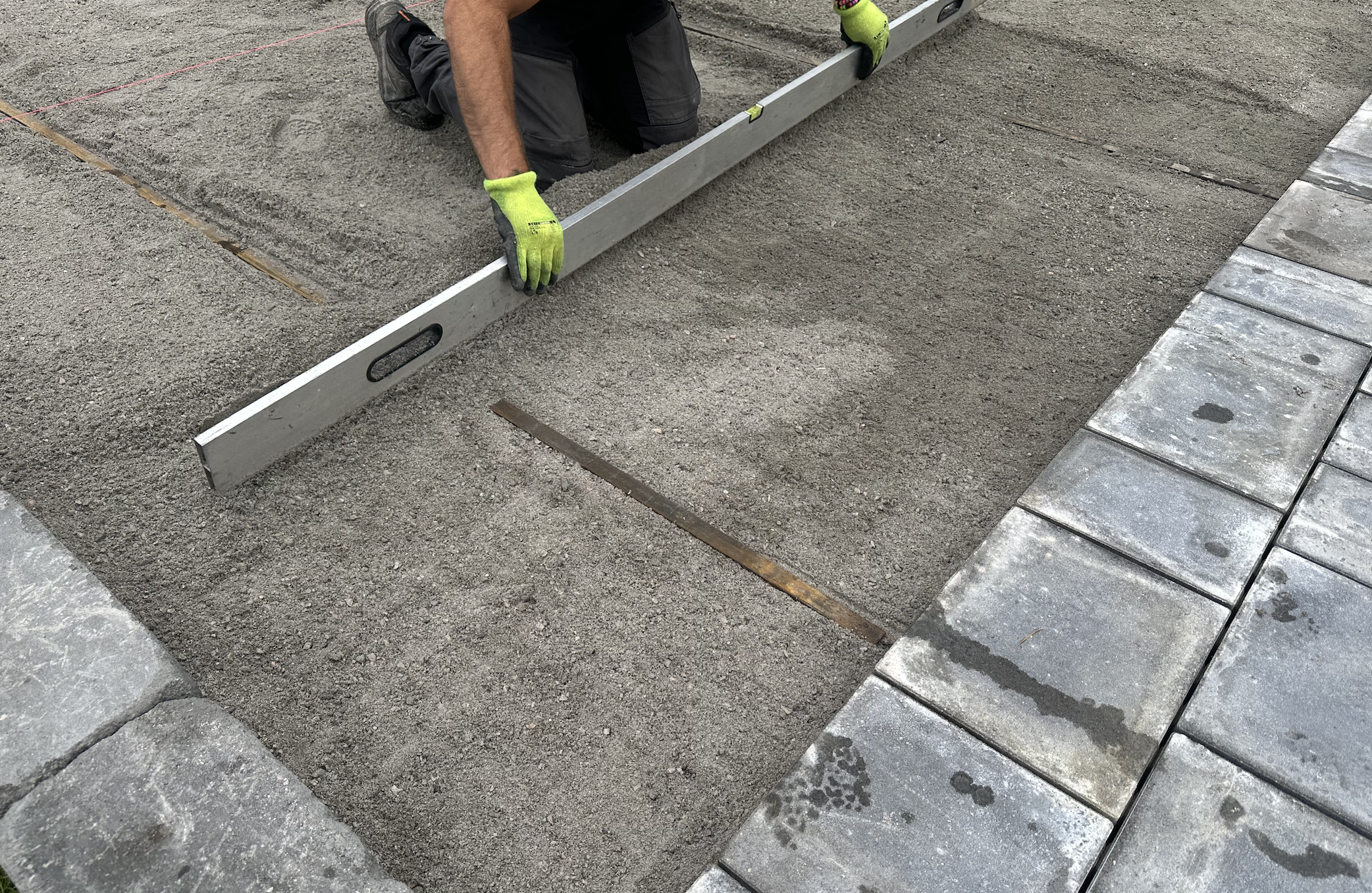

Sätt fasta kantstöd som mothåll så att ytan inte kalvar. Lägg därefter ut 3 cm sättflis (t.ex. 2/4 el. 2/5 mm) eller stenmjöl. Väg av parallella rör och dra av bädden med rätskiva. Gå inte på den avdragna ytan!
Gå ej på sandbädden

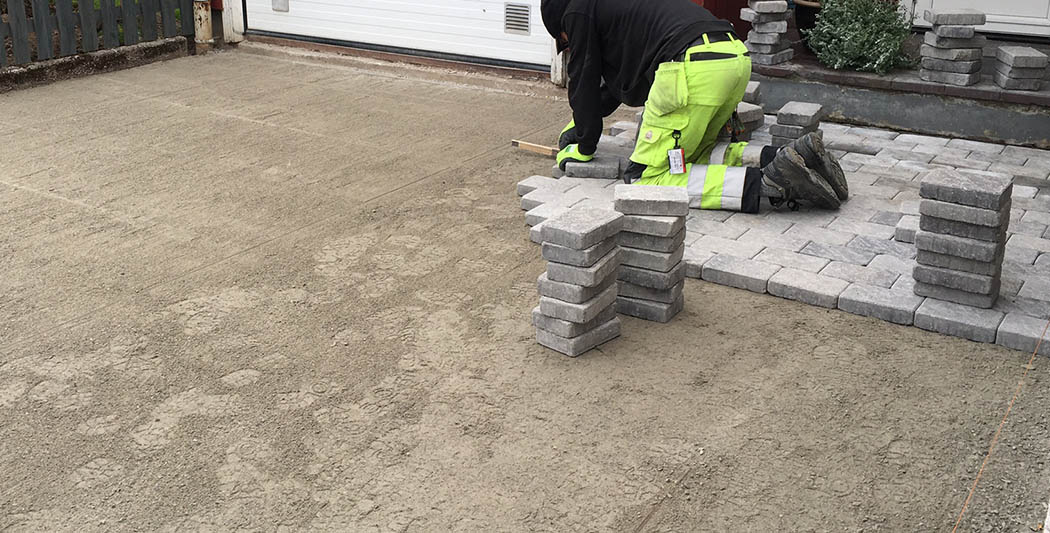

Lägg stenen
Börja mot en rak referenslinje och arbeta stående på den nylagda stenen. Blanda alltid sten från 3-4 olika pallar samtidigt för naturlig färgfördelning. Se till att stenen har gjutna distanser eller se till att det blir ca 2-3 mm mellanrum för fog.
Blanda flera pallar
Kapning & anslutning

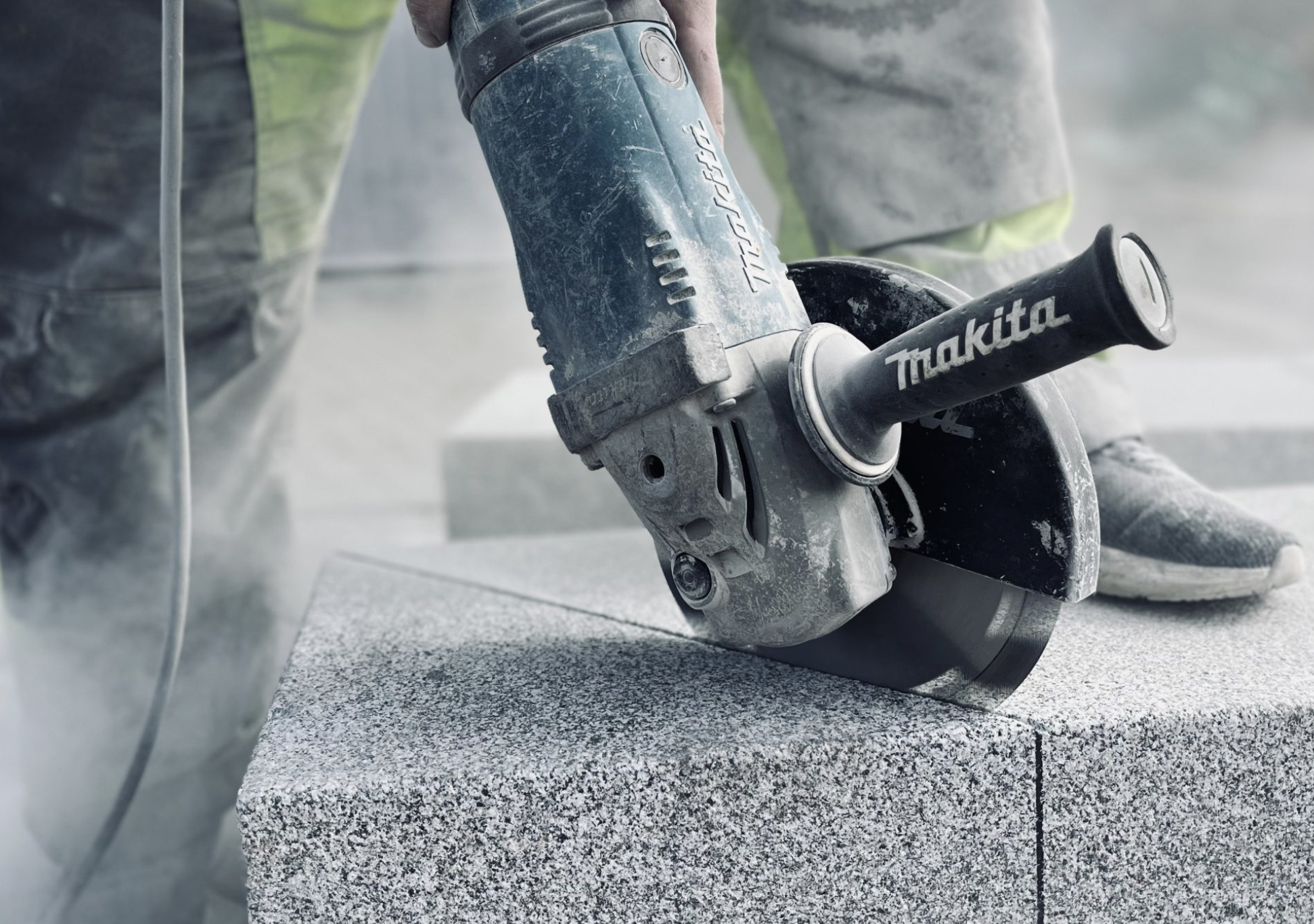

Kapa passbitar med vinkelslip eller våtkap med diamantklinga. Undvik kapningar under en halv sten vid belastade kanter. Viktigt: Spola genast bort allt slipdamm med rent vatten så att det inte bränner fast på stenen.
Spola bort slipdamm
Fogning & slutkontroll

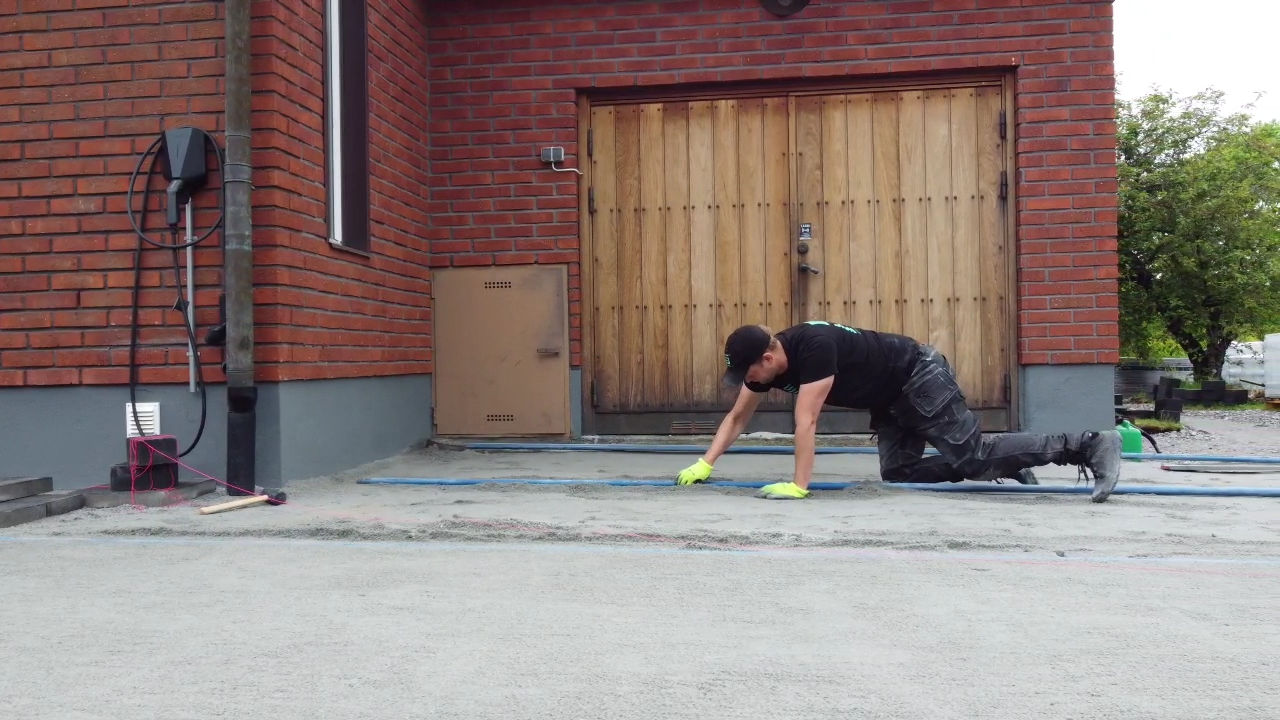

Fyll fogarna ordentligt för att låsa stenen i sidled och fördela belastningen jämnt över hela ytan.
Sopa ner sanden diagonalt och packa markstenen med markvibrator (använd gummimatta för att inte repa stenen). Stora eller tunna plattor knackas enbart med gummiklubba – padda dem inte!
Härdande fog som aktiveras med vatten och arbetas ner med bortse och padda. Härdar till en fast men flexibel fog som varken spolas bort av regn eller ger fäste för ogräs och myror.
